海口地下综合管廊项目海涛东路管廊一次送电成功

发布日期:2020-05-11 09:34:43 新闻来源:

\

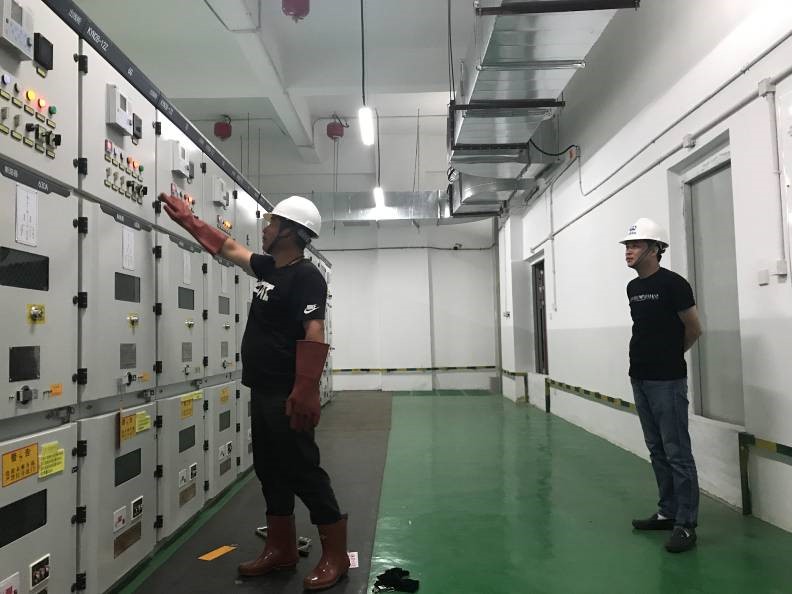

4月29日,随着海口地下综合管廊的主控中心地下开关站G6馈线柜的合闸指示灯亮起,海涛东路管廊的变压器开始运作,低压侧的各条回路电压正常,标志着海涛东路管廊一次送电成功。至此,海口管廊项目长流片区的四条管廊均送电成功。

本次送电由项目领导现场带班,工程部、安质部、物资部、作业队以及现场操作人员共同拟定了停、送电方案,规范了停、送电流程,明确了停、送电责任人,交待了安全操作规程,让每个人都清楚自己的职责、任务。海涛东路管廊的外部电源引入需要与往期已建成的管廊——长秀大道管廊和海涛西路管廊相衔接,因此,经理部在送电前与其他单位进行了充分的沟通协调,保证了停、送电的正常进行。

4月29日,两位项目主要领导深入现场,协助作业人员制作电缆终端头,监督停、送电流程,完善安全防护措施等等。在变压器试验和电缆耐压试验合格后,先巡查确保送电回路上无人施工,且其安全警示标牌清楚明了。项目领导亲自在长秀大道管廊变压器处和海涛西路管廊变压器处值守,确保送电期间没有其他人员靠近,避免造成人员伤害。下午16时,在海口地下综合管廊的主控中心地下开关站中,G6馈线柜开关合闸,10kV电压正常送出,海涛东路管廊变压器、低压配电柜一切正常,送电成功,同时长秀大道管廊和海涛西路管廊外部电源也恢复原状。

海涛东路管廊的送电成功,打好了海口地下综合管廊项目收官之战中的重要一仗,为后续的系统调试和竣工验收打下了坚实的基础。经理部全体员工共同努力,攻坚克难,相信一定能出色地完成剩余的施工任务。
