上下同心保节点 捷报频传迎新春
发布日期:2019-01-28 10:02:00 新闻来源:党委宣传部

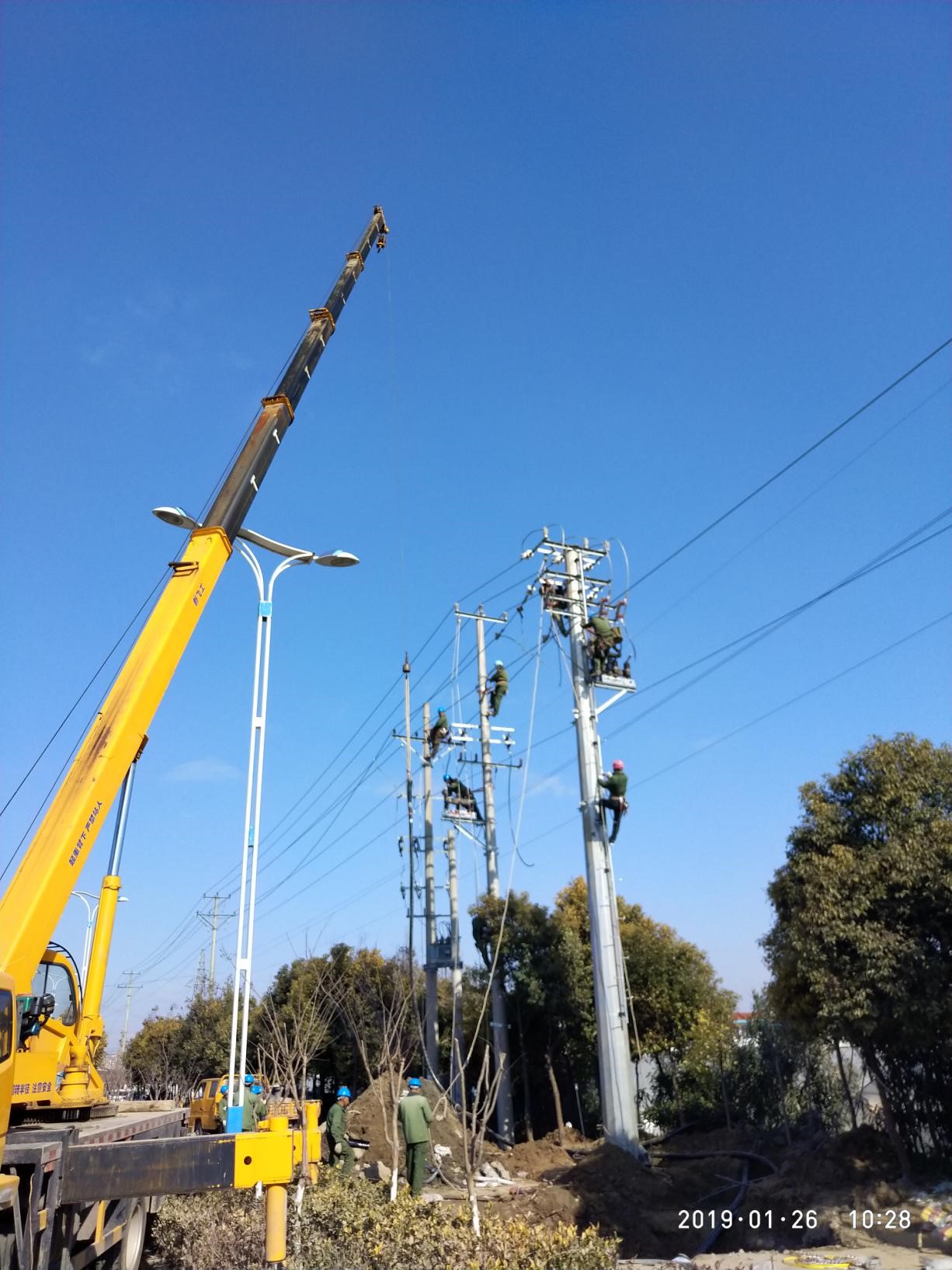

2019年1月25日下午三点整,随着梁场内10KV扶海甲线的成功送电,通张铁路张家港段节前五处重要电力迁改施工圆满告捷,与此同时南通段紧急的两处电力施工准备工作就绪,等待最后的停电导通。
自通张项目中标以来,面对工期紧、任务重、成本压力大等诸多挑战,项目部领导不等不靠,根据土建现场施工组织安排,实现分片包保。对影响连续梁、门式墩等关键控制性工程施工的管线,项目部都作为重中之重与土建单位详细对接并制定迁改时间计划表并逐一落实到人。面对电力公司、通信等产权单位的推诿、懈怠等情况,我们与电力、通信产权单位相关领导深入沟通,并主动解决他们施工中遇到的各种问题,为其进场施工扫除障碍,在申请停电点过程中通过特殊应急流程,确保满足关键节点的工期和进度。
进入元月,通张项目全线掀起大干热潮,截止目前通张项目通信管线已迁改295处,占合同量的45%,低压及10KV已完成合同量的50%,燃气和给排水管道已完成近半数,热力管线全部迁改完成,25处超高压方案已基本确定,部分塔杆基础已完成。
新的一年,沪通项目部将继续秉持着一手抓生产,一手抓经营的发展战略,以现场保市场,以信誉创机遇,形成区域滚动发展,再创佳绩。
