埃塞项目最后一批海运物资到岗

发布日期:2021-03-22 15:08:00 新闻来源:电气化公司

\

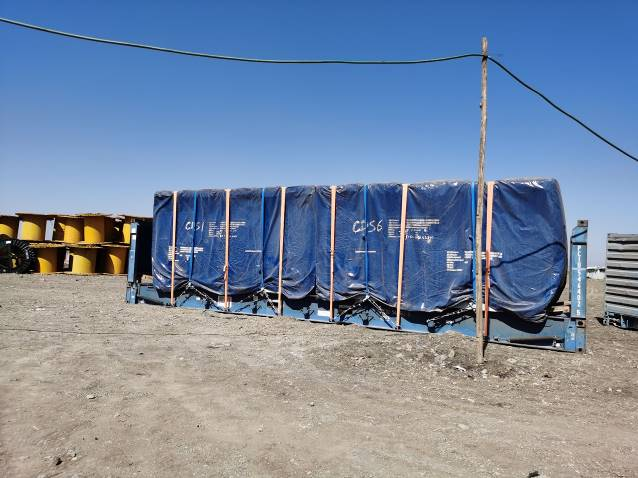

3月18日,装载着埃塞项目所需的最后两台变压器、一台箱变等物资的集装箱运入项目施工地,这标志着经理部承建的埃塞克林图工业园项目,由国内生产、集港、海运,在吉布提清关、陆运,到埃塞使用的物资组织工作告一段落。

为了减少新冠疫情对物资组织的影响,经理部想方设法与业主、监理、当地供电局等单位沟通,把由他们赴中国面检。变更为由国内具有较高资质的第三方试验机构出具试验报告,经业主和当地供电局审批。这样不但减少了疫情影响下,赴中国面检人员感染风险,提高了工作效率,也为项目节约了成本。同时,经理部从技术、物资两方面同时规划,共同推进,克服了国内春节、第三方试验机构人员调整、业主和当地供电局审批资料时间长、吉布提海关政策调整,埃塞海关提高进口物资关税等多方面不利因素影响,确保了项目所缺物资的及时供应。

\
自埃塞克林图工业园项目启动以来,经理部物资人员,一边学习国内物资到海外项目的海运业务,一边研究埃塞关税知识,共计从国内发运项目物资57批次件,过程中积极把关海关对进口物资价格核价后的重新定价工作,努力降低了进口物资定价,减免了部份关税,为经理部节约了约50万比尔,办理物资出口退税2519.71万元人民币。
