京唐铁路首条35kV电力线路迁改完成

发布日期:2018-10-08 16:22:22 新闻来源:党委宣传部

\

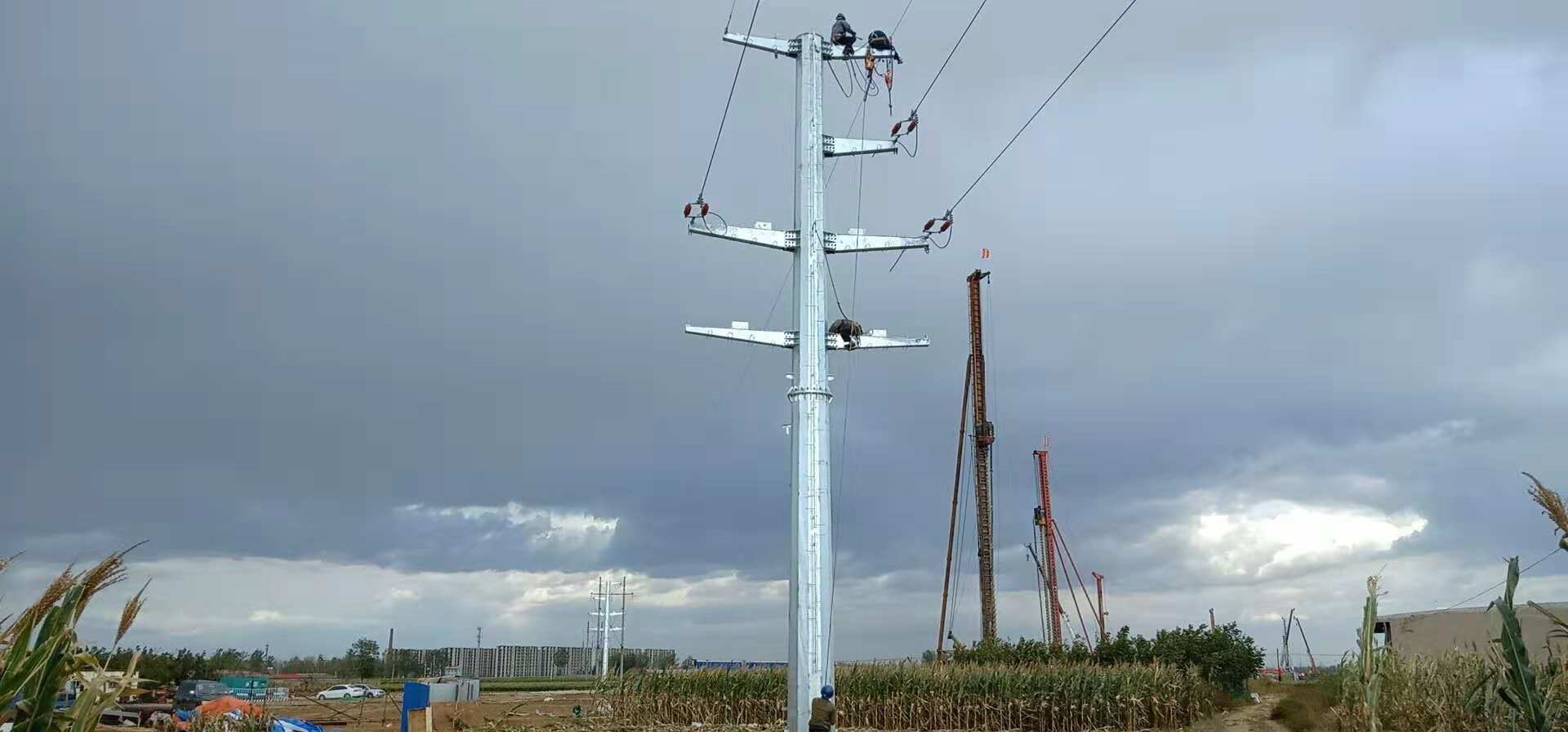

10月1日,在连续28天不间断,项目人员团结一心、攻坚克难的施工过程中,山东分公司京唐项目首条跨越新建京唐铁路35kV电力线路迁改工程安全、如期、圆满的完成。至此,京唐铁路项目部用自己的方式为庆祝新中国成立69周年华诞献礼。

\

一是此次迁改完成的高等级电力线路35kV三隆线,在方案评审会上,业主要求迁改必须满足以下条件:三隆线断电必须启用其备用线路新隆线以保证煤矿的运营;年久未启用的新隆线必须砍伐64棵影响线路运行的白杨树;通电前,必须由唐山开滦鲁各庄矿业有限公司的合作单位,唐山巨能电力工程有限公司负责线路维保试验;河北铭海电力工程有限公司负责设备投前试验;停电申请报送大客户,需经与唐山市供电公司调度沟通才能下达停送电命令。

\

如果该处线路无法如期迁改完成,土建将面临大面积桩机窝工,更无法完成建设单位下达的大干100天的目标任务。然而,面对土建工期迫在眉睫、征地因政府换届暂不予办理、青苗补偿费用村民索要过高、线路涉及各家单位索要配合费过高、各家单位关键岗位人员节假日有提前休假安排等种种困难,项目部人员并没有妥协,反而迎难而上,针对难以协调解决的问题,项目各部门人员合理安排、统筹规划、组织分工明确,各家单位逐个击破,并积极与产权、业主、设计、村镇政府和村民、大客户、供电公司及时沟通协调。在施工中,项目部实行领导现场盯岗,妥善处理外部关系,促使迁改施工得以快速实施,想方设法啃下了每一块难啃的“骨头”。

\

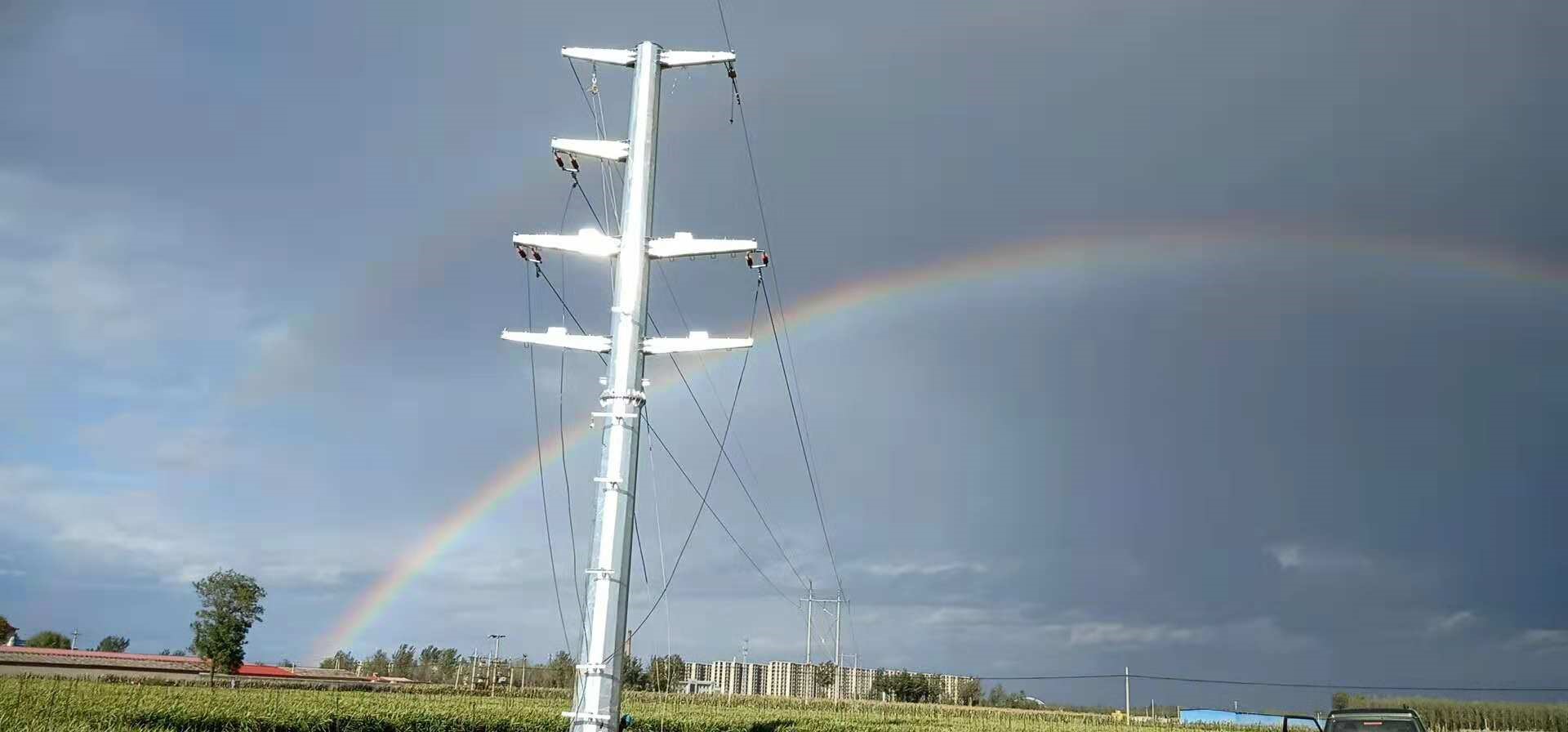

最终,在国庆节当天,完成线路迁改工作,此时天空中出现的一道道彩虹,与新建钢管塔形成了一道亮丽的风景线,好似在为项目部的努力付出而喝彩。
